一级计划在项目投标和定义研究阶段开始编制,通常以市场部门为主导,其他技术、管理专业配合完成,作为投标和研究工作的最终交付物,一级计划在这些阶段的末尾完成编制。

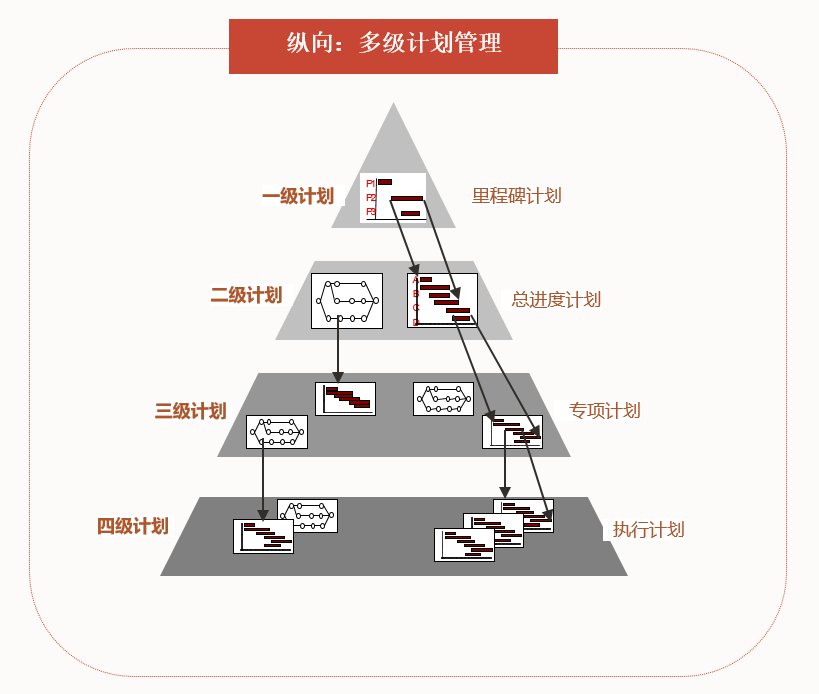

一级计划

项目一级计划,即里程碑计划,是项目计划中的最高层级,主要用于与利益相关方和上层管理人员沟通,亦使项目参与人员对于项目主体进度要求一目了然。一级计划在项目投标和定义研究阶段开始编制,通常以市场部门为主导,其他技术、管理专业配合完成,作为投标和研究工作的最终交付物,一级计划在这些阶段的末尾完成编制。在编制完成更低层级的计划后,一级计划通过低层级计划汇总获得,不再独立编制。

一级计划特点及编制要求

一级计划主要包括项目大的里程碑点,以及项目执行阶段的概括性活动。

一级计划采用里程碑形式,一般采用表格、横道图、网络示意图等方式输出。通常单装置EPC项目的一级计划控制在一张A4纸竖向排版,以旗帜表示项目总周期的开始和结束,以里程碑表示重要节点,以横道表示活动持续周期。不同项目的一级计划编制,可根据项目要求适当细化。
